Conoce todo sobre nuestros avances

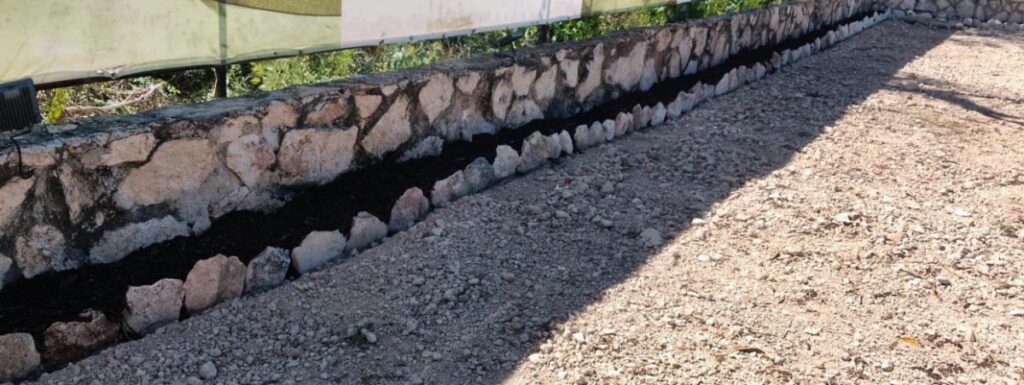

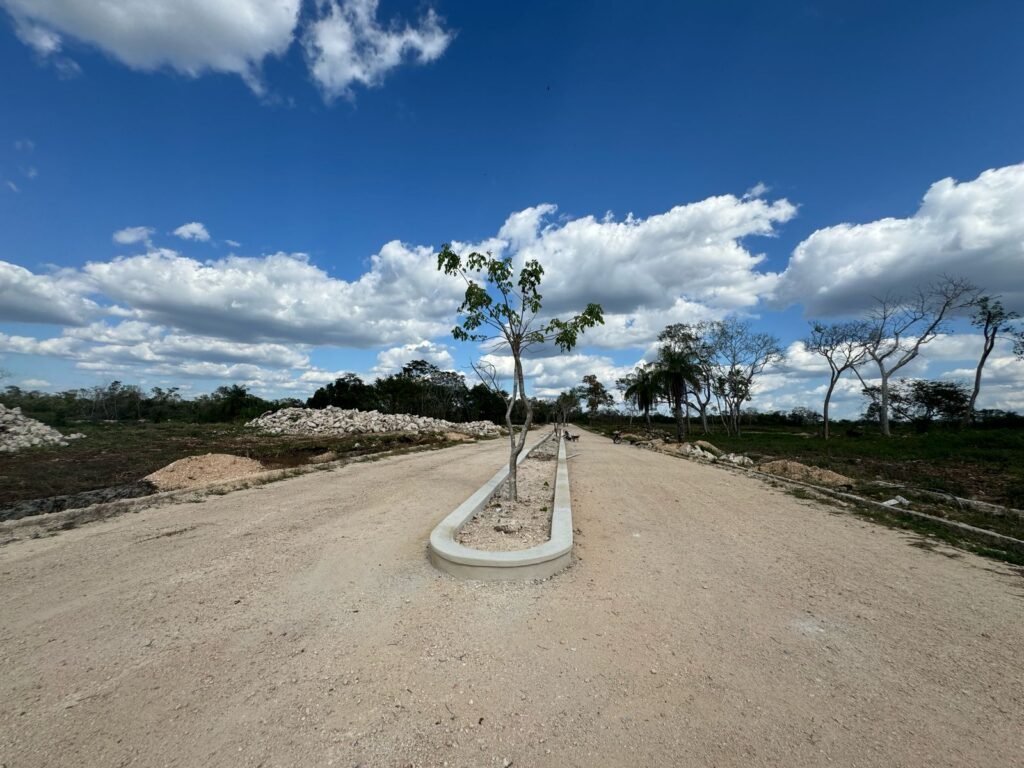

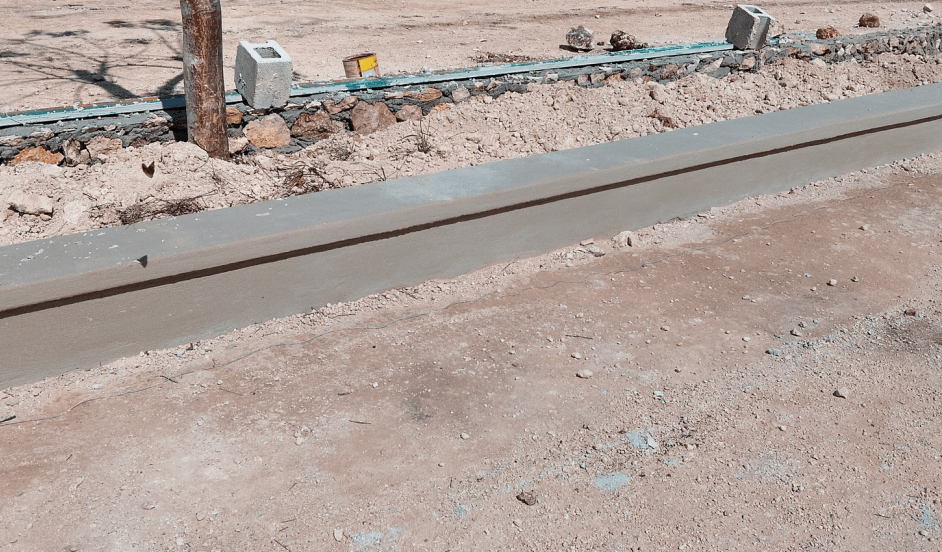

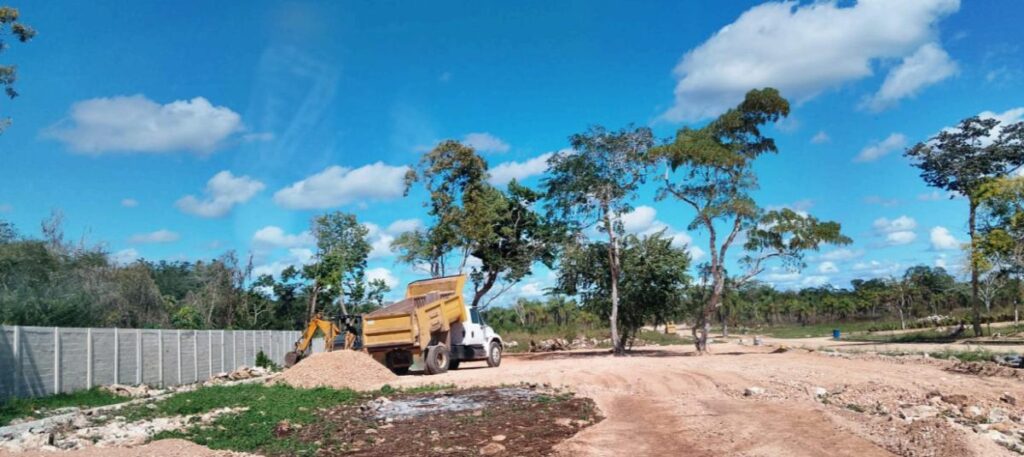

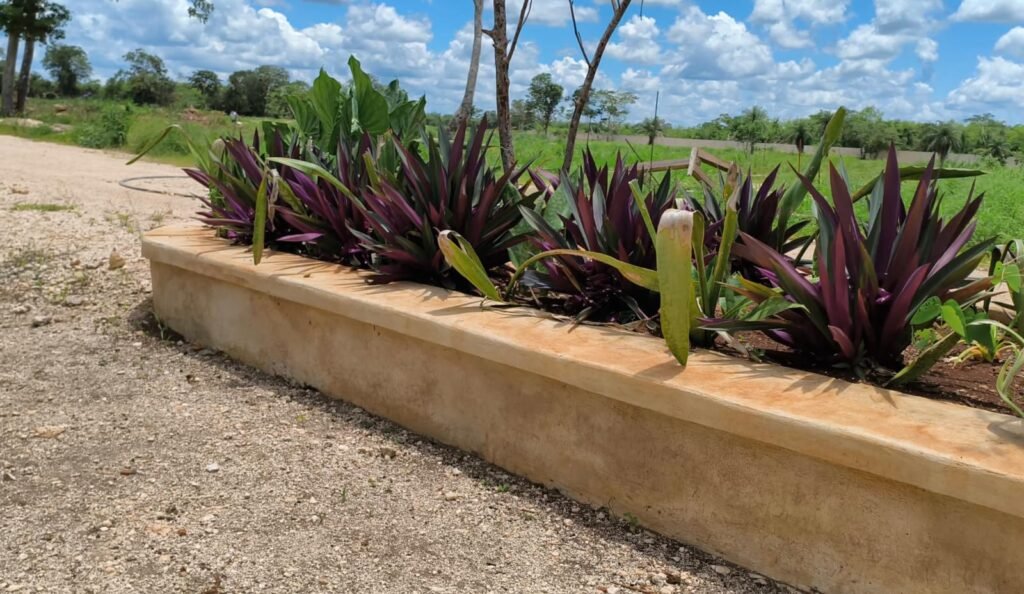

Relleno de banquetas centrales

Inicio de trabajos de construcción de guarniciones camellon central

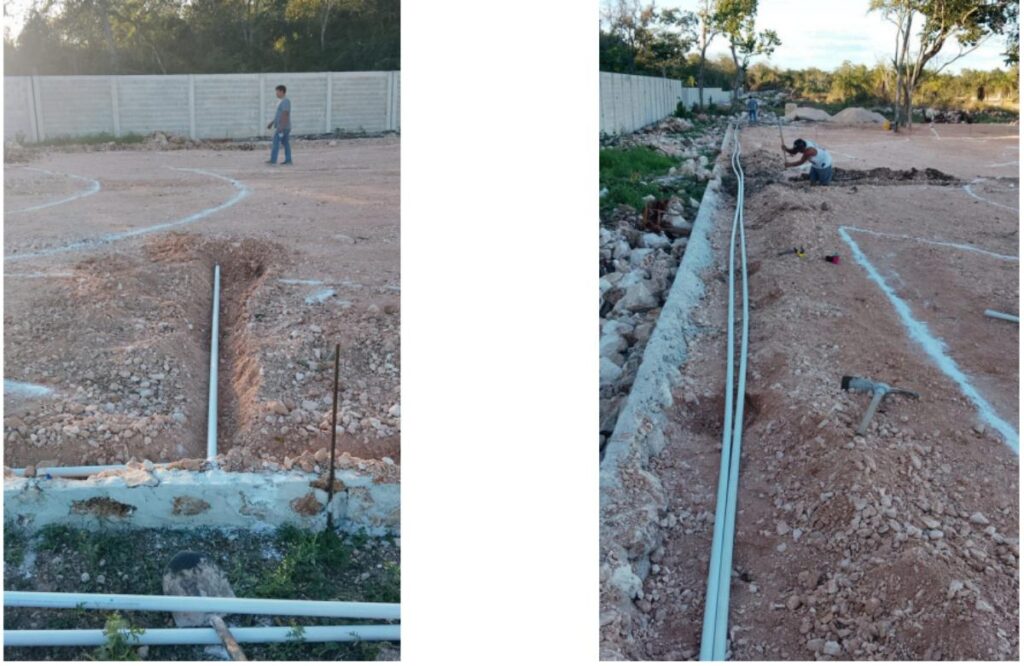

Limpieza y entubado para red de agua potable de tercera y cuarta etapa


Inicio de trabajos en corte de zanja para tubería de agua potable y electricidad de tercera y cuarta etapa.

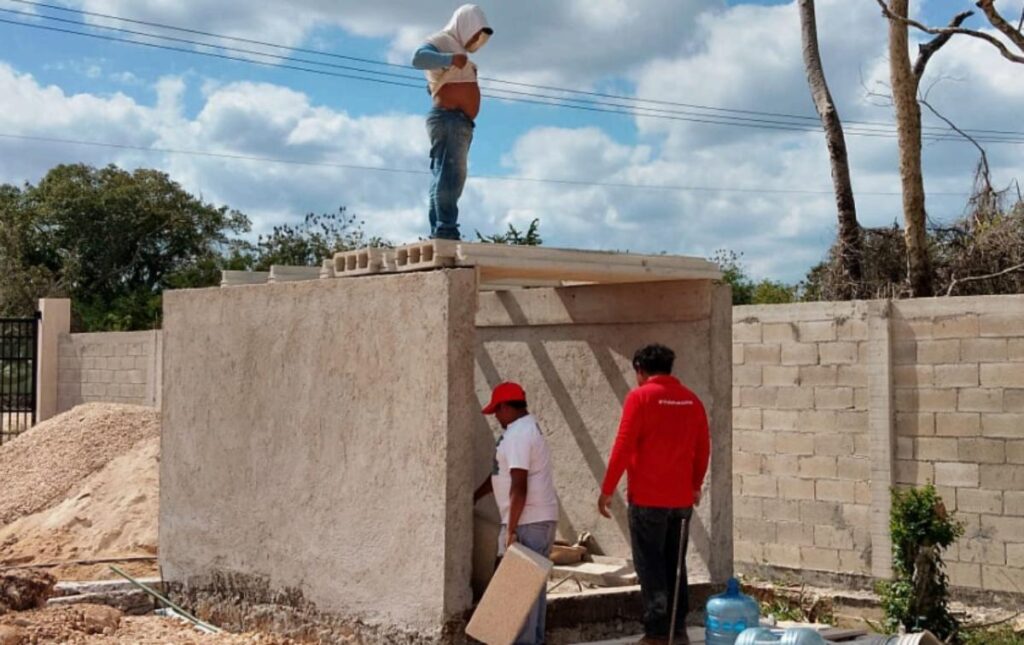

Nivelación y cementación de caseta de agua con material cementante

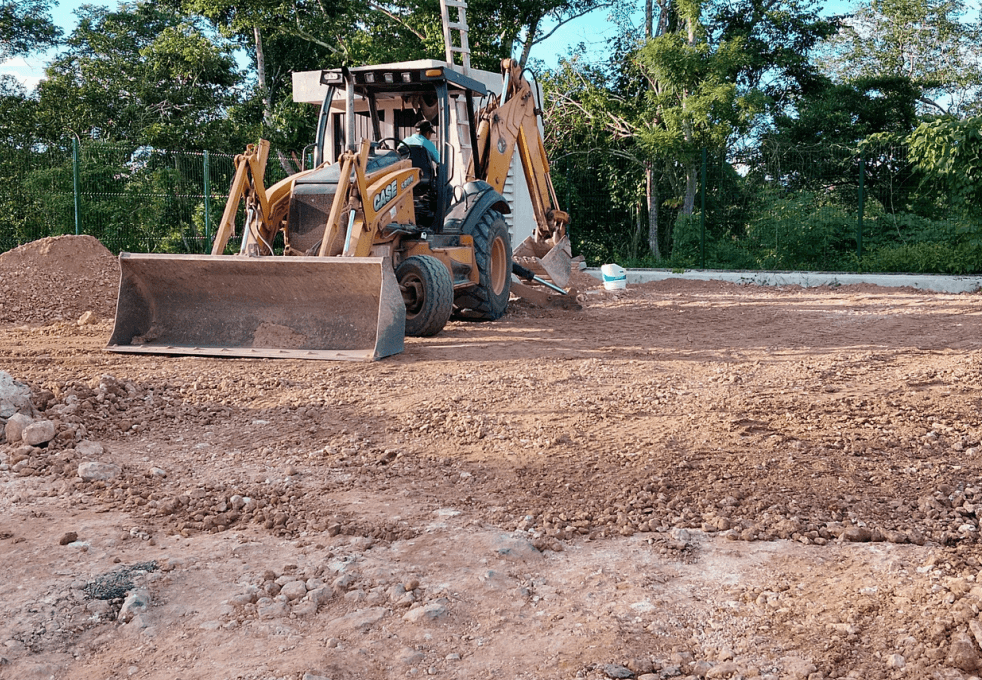

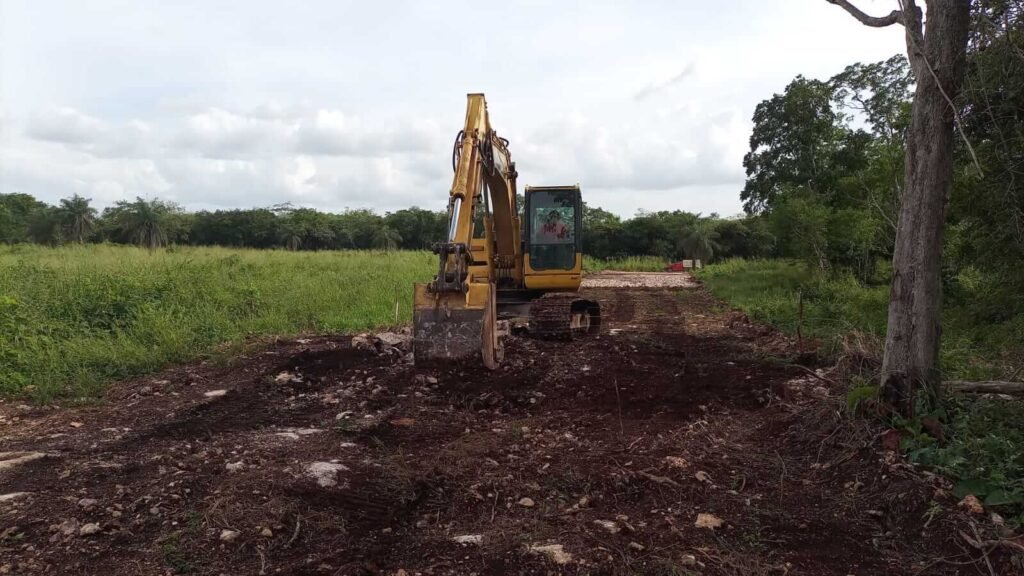

Inicios de trabajo de terracería de calles en tercera etapa

Comformado y tendido de material para base hidraúlica con material de banco para segunda etapa

Comformado y tendido de material para base hidraúlica con material de banco para primera etapa

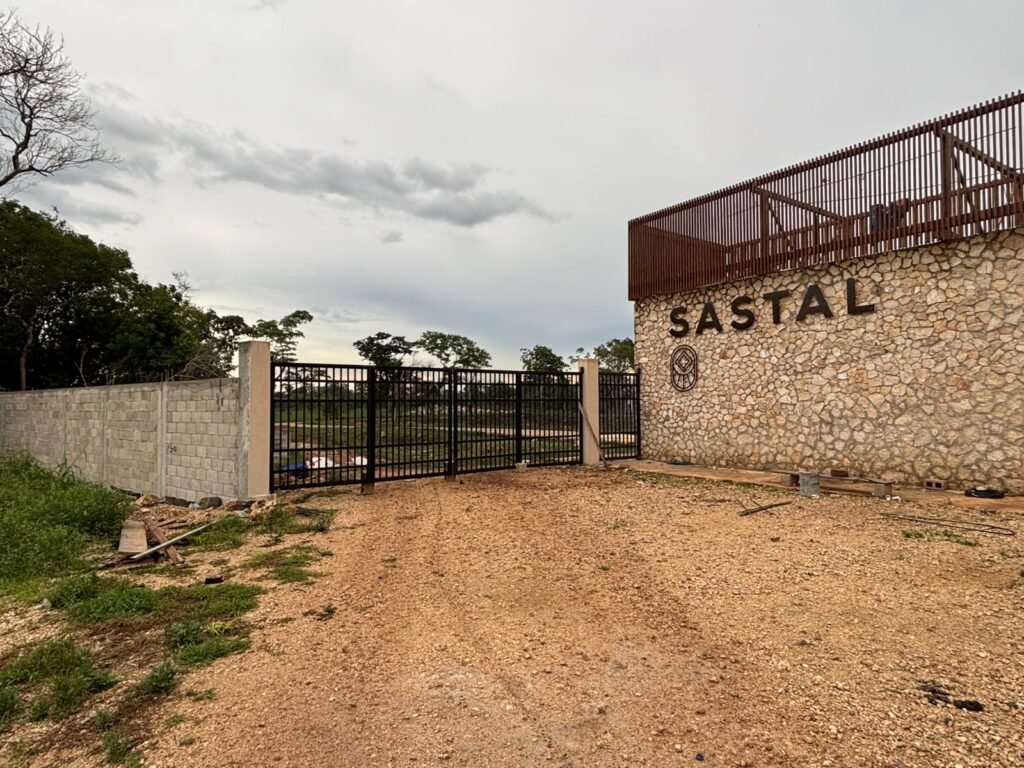

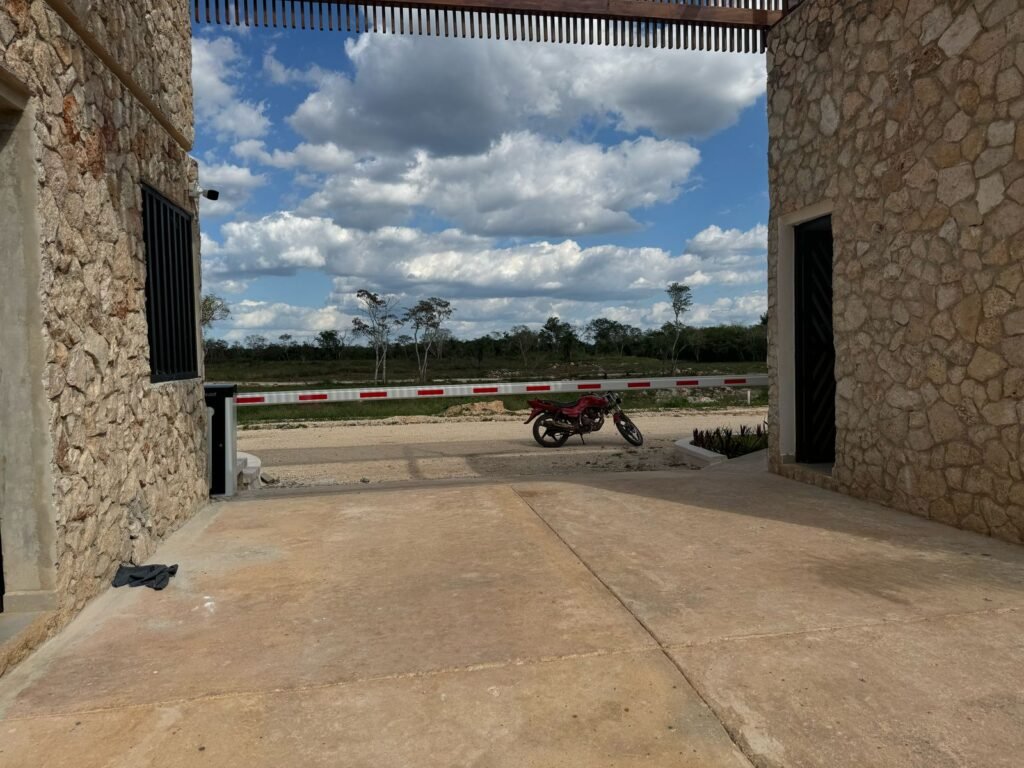

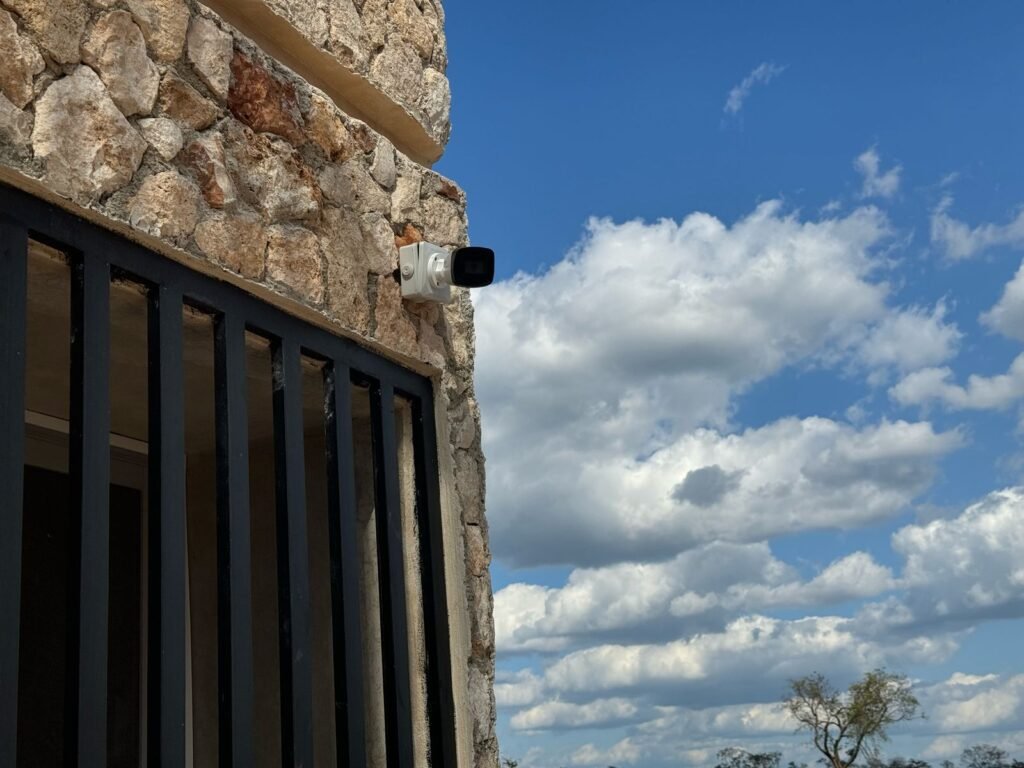

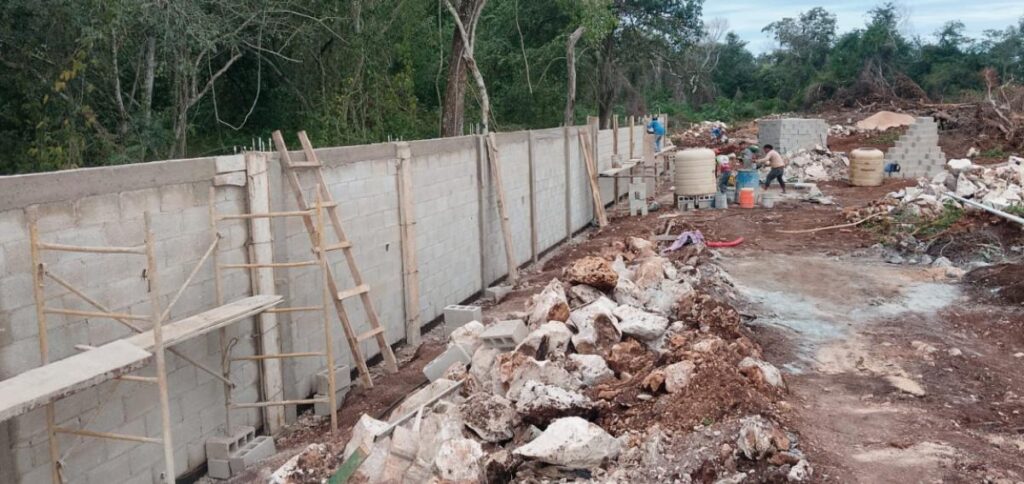

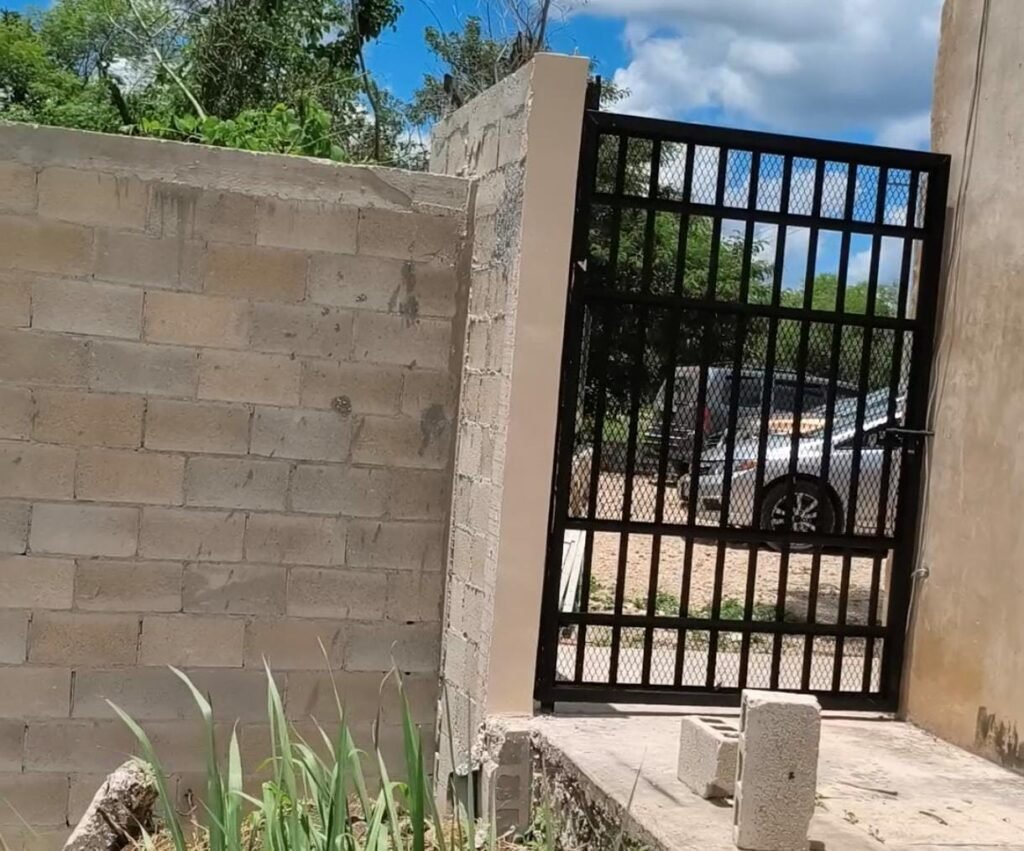

Habilitado y corte de herrería para construcción de estructura metálica de fachada y acceso.







Empezamos el 2024 con todo, iniciando con las guarniciones de las banquetas. El 8 de enero de 2024 reanudamos las obras con este nuevo paso.

Comenzamos con los trabajos de colocación de la tubería y los registros de corriente eléctrica.

Iniciamos con el trabajo de zanjeado para la instalación de la tubería de agua potable y corriente eléctrica.

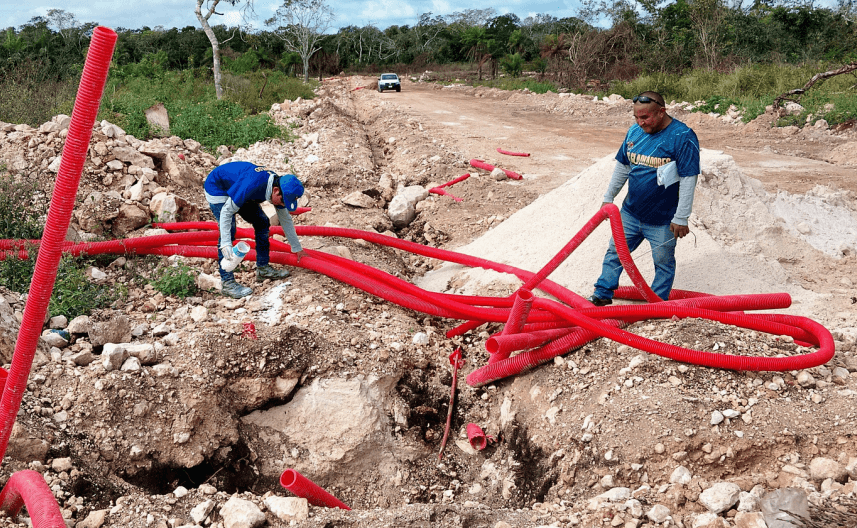

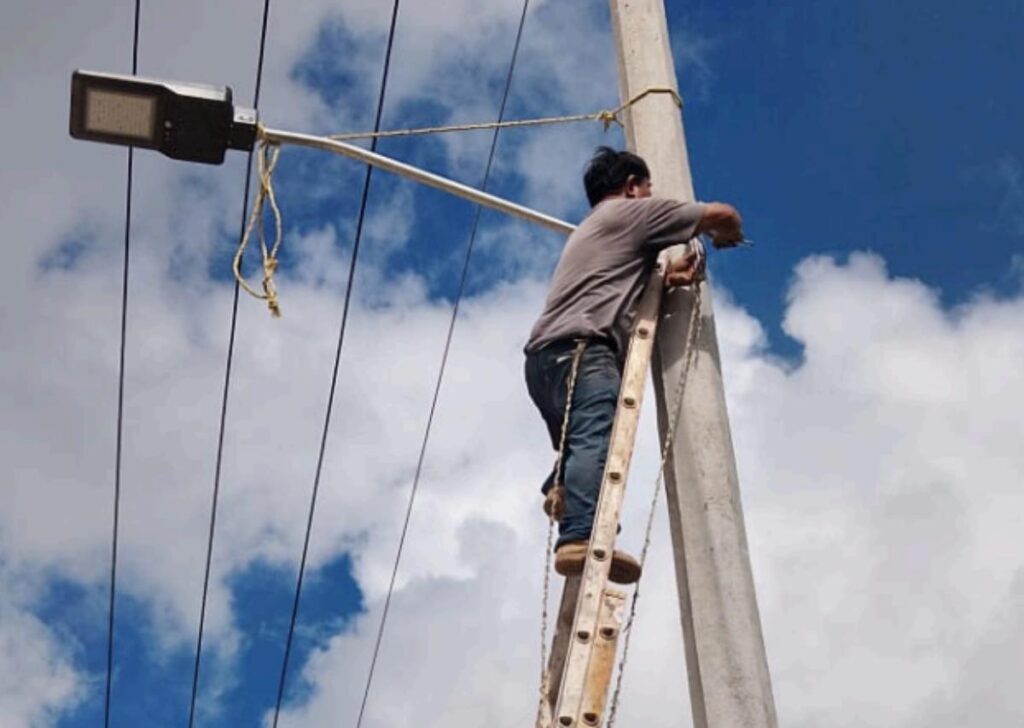

En agosto de 2023 iniciamos con el tendido de cables en los postes de energía eléctrica.

Iniciamos con la perforación y colocación de postes para energía eléctrica.

Se conforman las terracerías de las primeras calles de la primera y segunda etapa de Sastal.

Trabajamos en las guarniciones para el embanquetado
Empezamos el 2024 con todo, iniciando con las guarniciones de las banquetas. El 8 de enero de 2024 reanudamos las obras con este nuevo paso.

Colocación de tubería y registro de corriente eléctrica
El 9 de diciembre de 2023 comenzamos con los trabajos de colocación de la tubería y los registros de corriente eléctrica.

Zanjeado para instalación de tubería de agua y potable y corriente
En octubre de 2023 iniciamos con el trabajo de zanjeado para la instalación de la tubería de agua potable y corriente eléctrica.

Tendido de cables en postes de energía eléctrica
En agosto de 2023 iniciamos con el tendido de cables en los postes de energía eléctrica.

Perforación y colocación de postes de energía eléctrica
En julio de 2023 iniciamos con la perforación y colocación de postes para energía eléctrica.

Terracerías de las primeras calles de la primera y segunda etapas
En noviembre de 2022 se conforman las terracerías de las primeras calles de la primera y segunda etapa de Sastal.

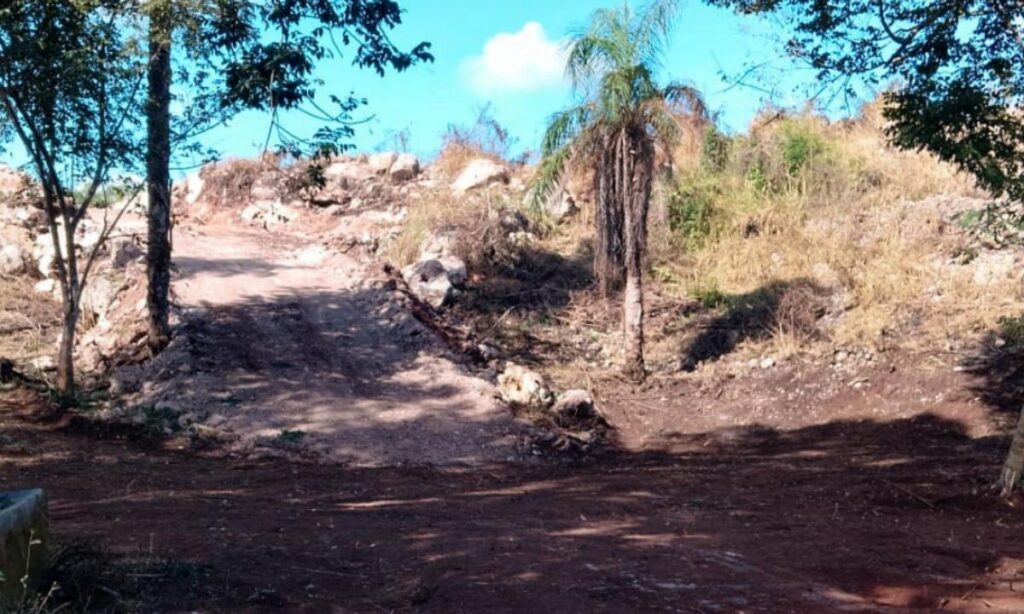

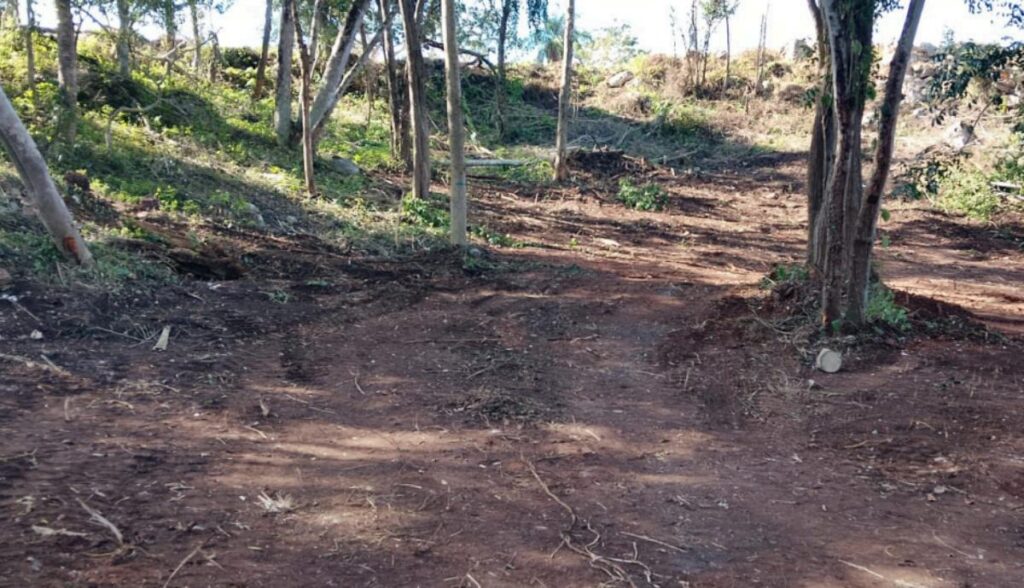

Inicia el desmonte para realización de las calles de CENIT y NADIR
El 18 de Octubre de 2022, iniciamos con la limpieza y desmonte para iniciar con la pavimentación de la fase uno y dos, CENIT y
